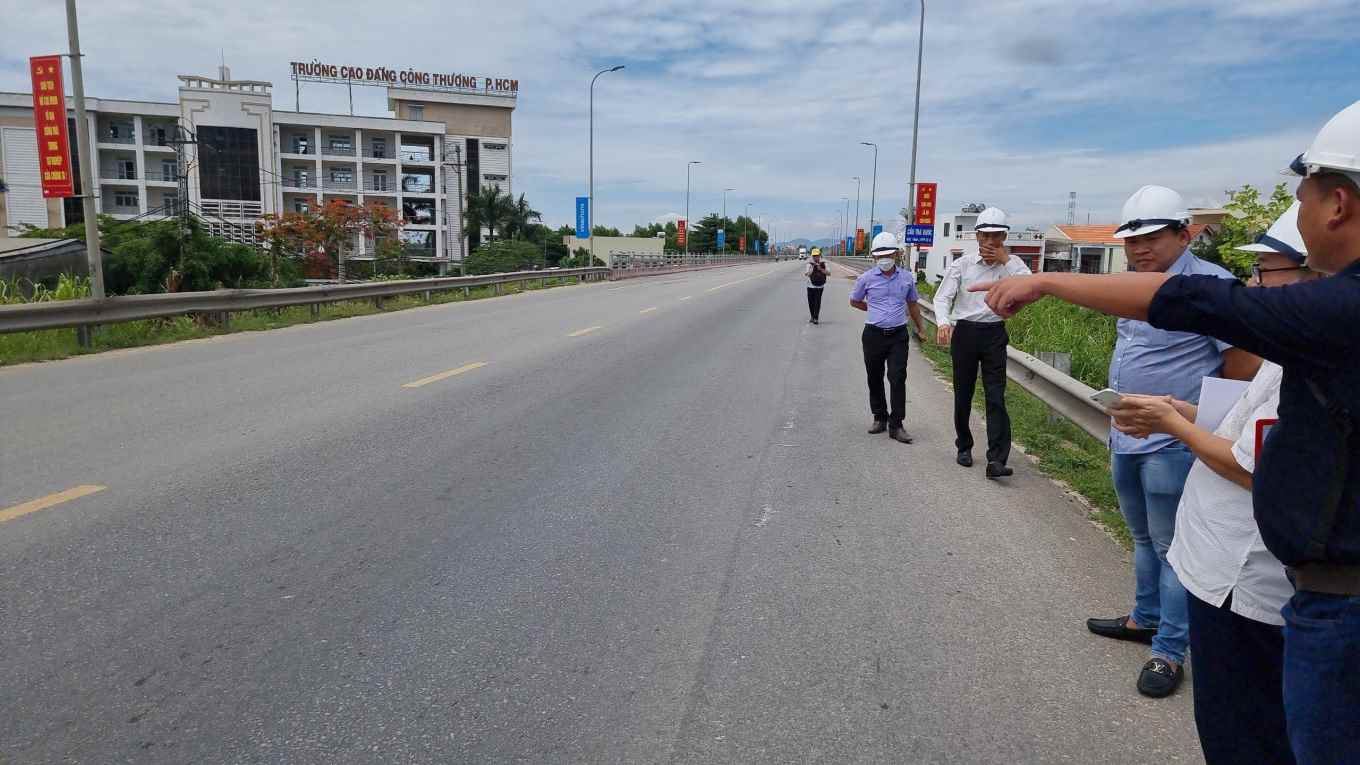

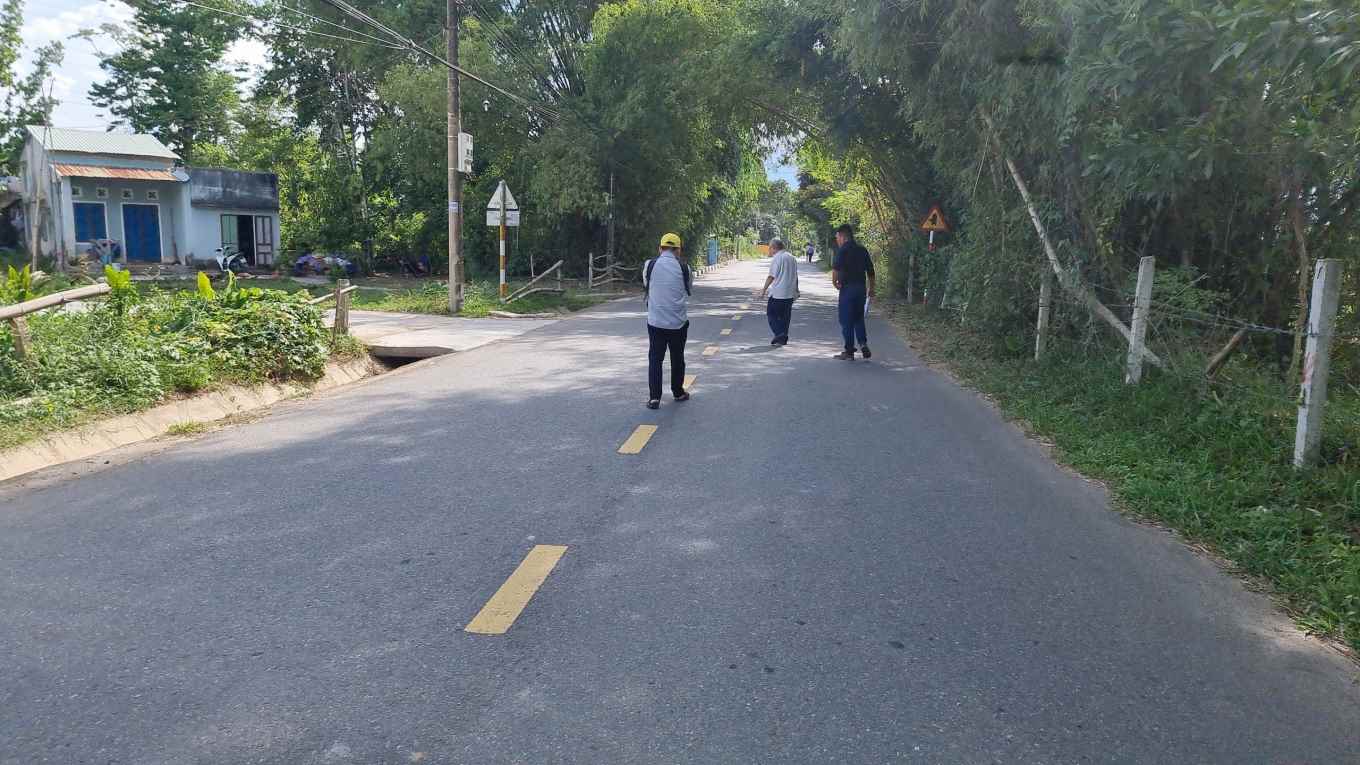

Ngày 19/7/2022, AT&T phối hợp với các chuyên gia lĩnh vực cầu đường đi kiểm tra, thẩm định lại đoạn đường thí điểm rải lưới địa kỹ thuật cốt sợi thủy tinh tại QL14G - TP. Đà Nẵng và QL1A - Quảng Ngãi. Đoàn đi thẩm định gồm có: Cục QLĐB III, Hội THTK Cầu đường Đà Nẵng và Công Ty TNHH TM – DV AT&T.

1. Đoạn thí điểm thứ nhất Km3+400 – Km3+500 QL14G, thành phố Đà Nẵng:

- Thời điểm rải lưới: Ngày 29/10/2016.
- Thời điểm kiểm tra, đánh giá: 19/7/2022. Sau thời điểm rải 5 năm 9 tháng.
- Hiện trạng: Qua quan sát bằng mắt thường nhận thấy mặt đường đoạn rải lưới và mặt đường đoạn không rải lưới liền kề không thấy hư hỏng gì. Mặt đường BTN bằng phẳng, không rạn nứt, không lún võng, xô dồn.

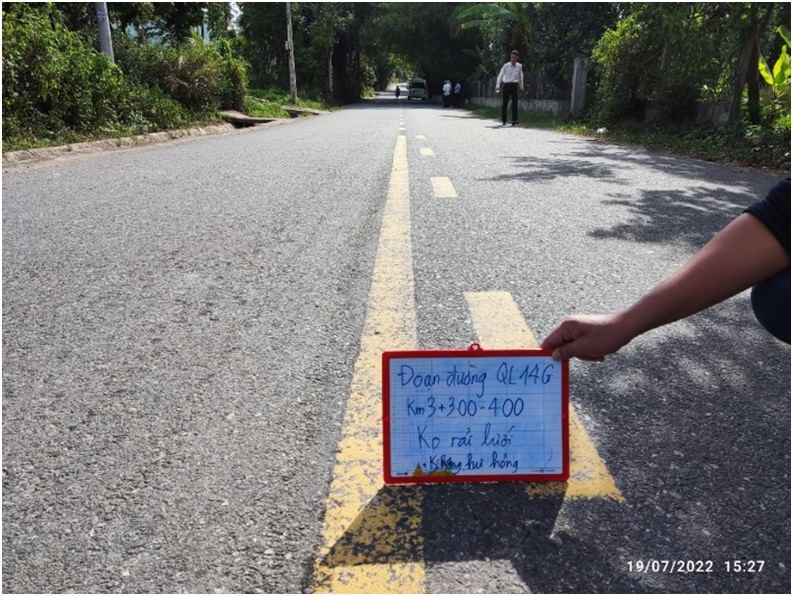

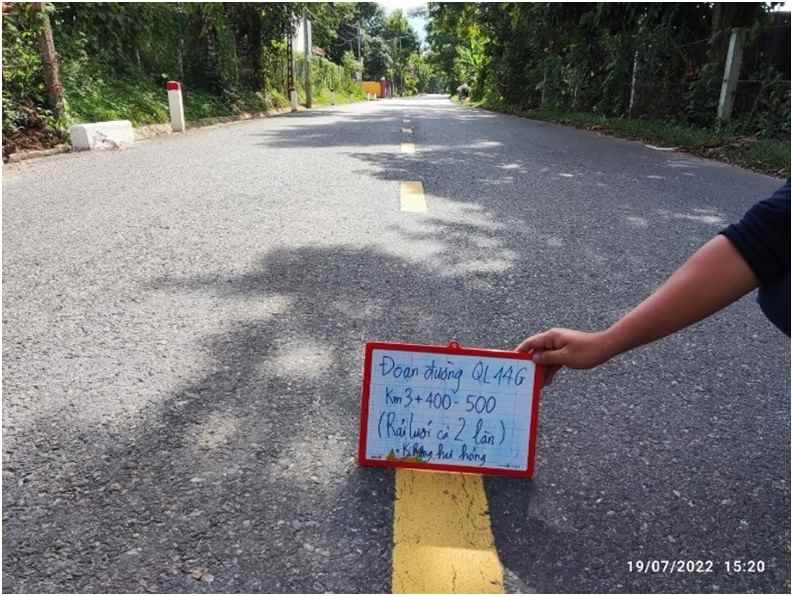

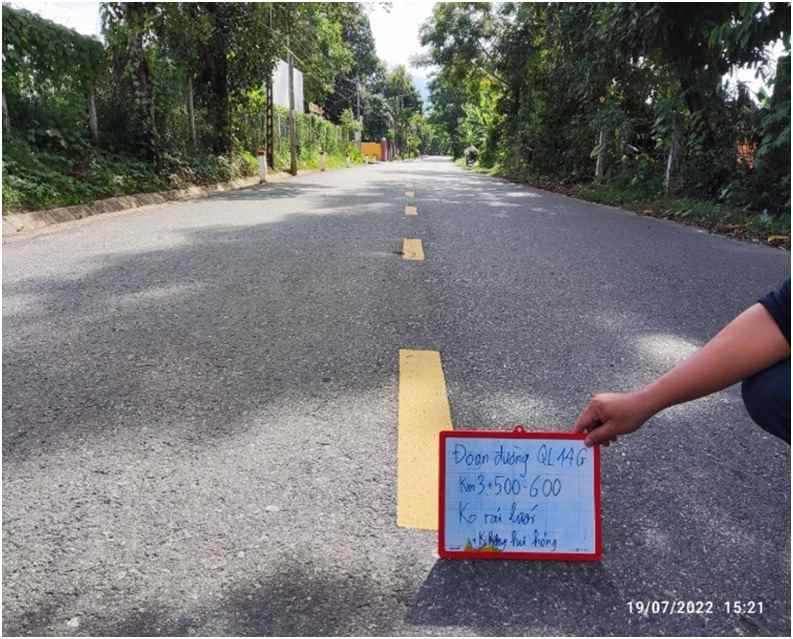

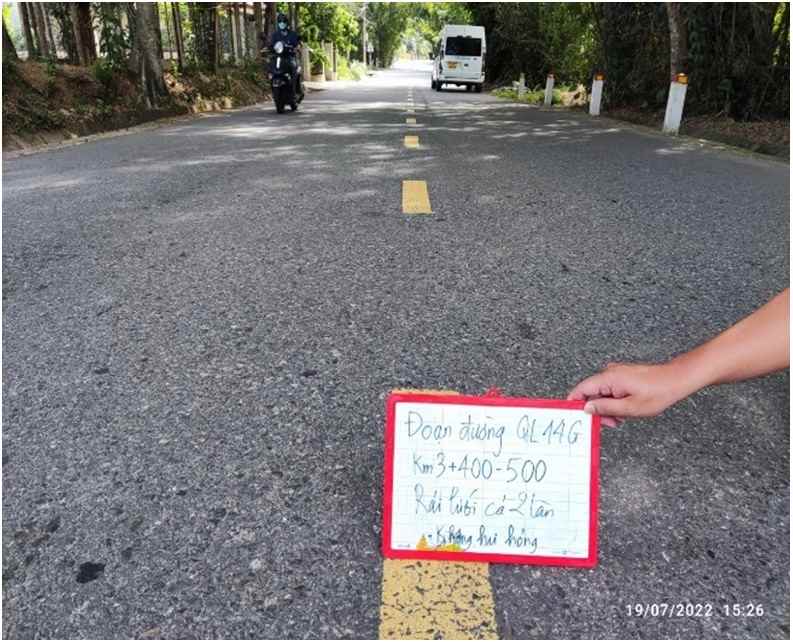

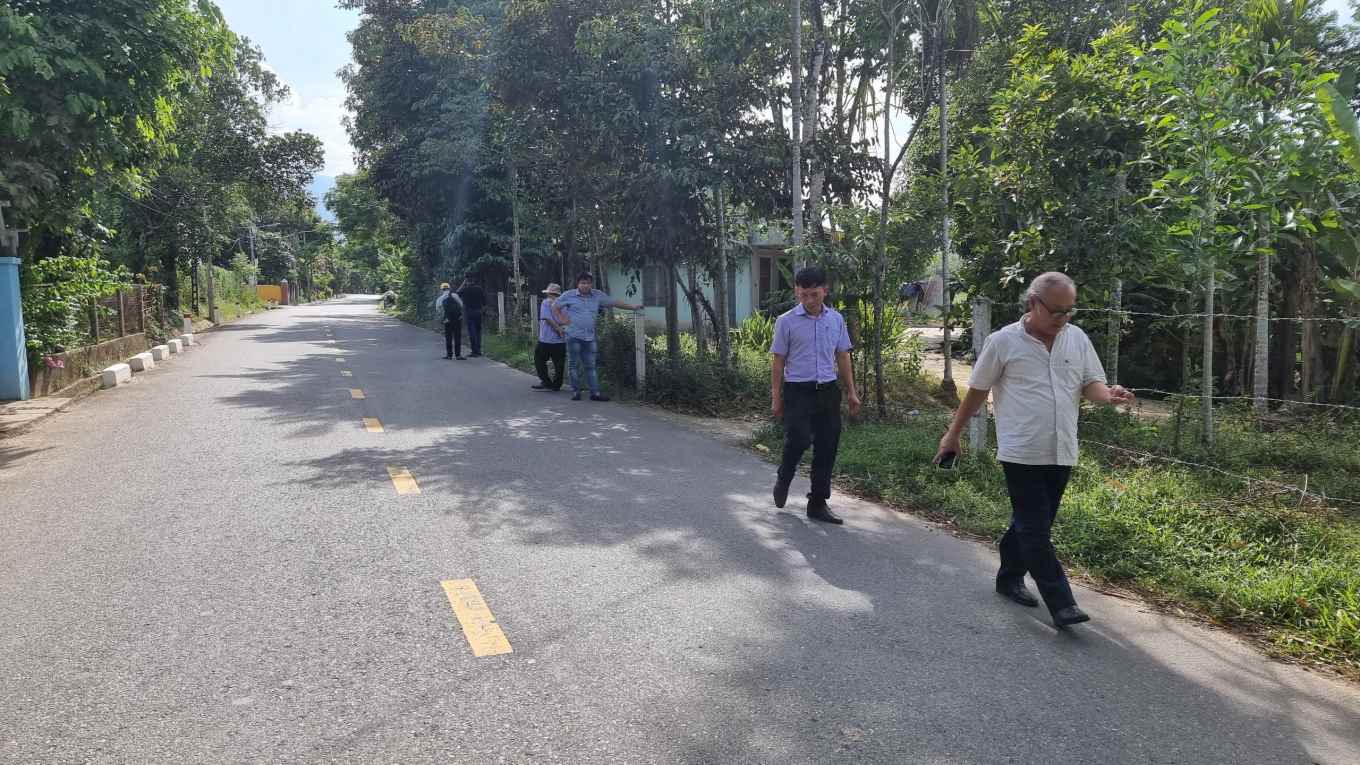

- Hình ảnh mặt đường đợt kiểm tra, đánh giá ngày 19/7/2022:

- Đánh giá: Kết cấu áo đường nâng cấp đoạn tuyến thử nghiệm này được thiết kế đảm bảo khai thác theo lý thuyết là 10 năm, hiện nay lưu lượng xe qua đoạn tuyến thực tế chưa nhiều (có tăng so với thời điểm thi công nhưng ít). Xe tải chủ yếu loại tải trung chuyên chở vật liệu xây dựng hoặc xe khai thác keo lá tràm. Xe khách là loại xe từ 16 đến dưới 50 chỗ và ô tô con vận chuyển khách từ Đà Nẵng lên các huyện Đông Giang, Tây Giang Quảng Nam hoặc đến các địa điểm du lịch như Núi Thần tài, Suối Hoa, Hòa Phú Thành, nên mặt đường chưa thấy phát sinh hư hỏng, do đó vẫn chưa thể đánh giá hiệu quả của việc sử dụng lưới gia cường cho bê tông nhựa đoạn tuyến này.

2. Đoạn thí điểm thứ hai Km1055+420 – Km1055+520 QL1, Quảng Ngãi:

- Thời điểm rải lưới: Ngày 09/4/2017.
- Thời điểm kiểm tra, đánh giá: 19/7/2022. Sau thời điểm rải 5 năm 4 tháng.
- Hiện trạng:

+ Làn phải có rải lưới: Mặt đường không thấy xuất hiện vết nứt, không thấy hiện tượng lún vệt bánh xe.
+ Làn trái không rải lưới: Các vết nứt phát triển lên mức nặng, bề rộng vết nứt lớn, các vết nứt liên kết với nhau như da ca sấu. Nhiều vị trí lớp mặt bị bong bật đá, bong tróc.
+ Các miếng vá sửa phạm vi lân cận không rải lưới cũng rạn nứt tương tự như mặt đường phía làn trái không rải lưới.

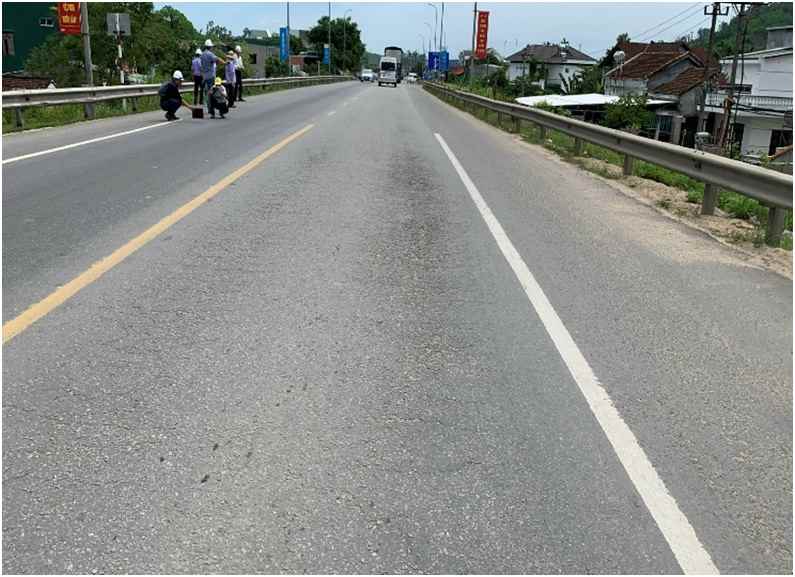

Mặt đường làn trái không rải lưới

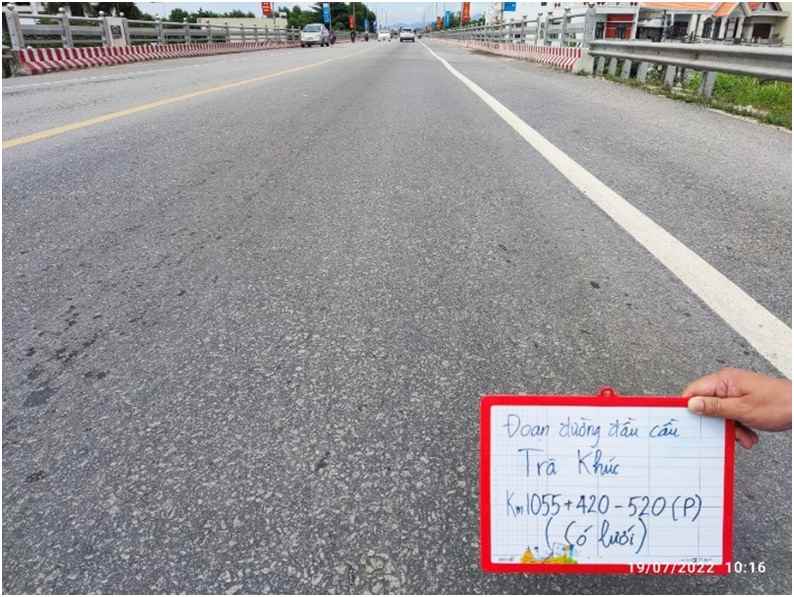

Mặt đường làn phải có rải lưới

- Đánh giá:
+ Đoạn tuyến thử nghiệm nằm trên Quốc lộ 1 là tuyến giao thông huyết mạch của quốc gia, lưu lượng xe qua đoạn tuyến này rất lớn. Hội KHKT Cầu đường Đà Nẵng có tham gia nhiều dự án sửa chữa mặt đường BTN do Cục QLĐB III làm chủ đầu tư, theo quan sát giải pháp sửa chữa cào bóc 5cm hoặc 7cm lớp mặt BTN bị hư hỏng sau đó thảm hoàn trả bằng lớp BTN có chiều dày tương ứng trên các tuyến quốc lộ có lưu lượng xe lớn, tải trọng nặng thì tuổi thọ của mặt đường BTN chỉ khoảng hai đến ba năm.
+ Kết quả thu thập được tại thời điểm lập báo cáo tổng kết trong đợt 1 rất phù hợp với các nhận định về giải pháp sửa chữa nêu trên, đồng thời cho thấy việc áp dụng thí điểm rải lưới sợi thủy tinh gia cường bên dưới lớp BTN hoàn trả sau gần 3 năm có hiệu quả rõ rệt khi mặt đường đoạn rải lưới chưa thấy rạn nứt. Thời điểm kiểm tra đánh giá mới nhất vào tháng 07/2022 cho thấy lưới sợi thủy tinh vẫn còn phát huy tác dụng gia cường khả năng chịu kéo uốn nên lớp mặt BTN vẫn chưa xuất hiện vết nứt.

Xem nhiều nhất
Các dự án trọng điểm đầu năm 2016 của AT&T Hệ thống Kè mềm chống sạt lở (Soft Rock) Chống nứt mặt đường bê tông Asphalt bằng lưới địa cốt sợi thủy tinh GlasGrid Thi công các vật liệu địa kỹ thuật và màng chống thấm HDPE cho Khu liên hiệp xử lý rác Phước Hiệp - Củ Chi Cửa gấp thủy lục (Bi-Fold Door) Phủ đỉnh Ô chôn lấp rác thải số 1 Bàu Cạn Chống thấm và Kháng cắt bằng màng sét chống thấm GCL, Bentofix® Thi công màng chống thấm HDPE Bãi xử lý chất thải rắn Huyện Nam Giang - Quảng Nam THVL - Kè mềm - Mô hình phòng chống sạt lở bờ sông trong mùa mưa lũ AT&T trúng thầu dự án bãi xử lý rác huyện Đăk Tô (KonTum)

Mới nhất
Chúc mừng kỷ niệm 22 năm thành lập công ty A.T&T (1704/2002 - 17/04/2024) II Vững bước thành công AT&T đã chính thức hoàn thành và tiến hành bàn giao công trình chống thấm các hồ xử lý nước thải bằng màng chống thấm HDPE AT&T tham gia hạn mục Cung cấp & Thi công Màng chống thấm HDPE, GCL và Vải địa kỹ thuật thuộc công trình khu liên hiệp xử lý chất thải rắn sinh hoạt, công nghiệp và nguy hại. Hoàn thành thi công màng chống thấm cho ao nuôi cá Tra giống thuộc Công ty cổ phần xuất nhập khẩu thủy sản Bến Tre. Thi công trải vải địa kỹ thuật cho phần đáy Bãi chôn lấp hợp vệ sinh số 4 - Bãi rác Hòa Phú, huyện Long Hồ tỉnh Vĩnh Long AT&T tham gia hạng mục chống thấm các hồ xử lý nước thải bằng màng chống thấm HDPE Thi công Kè bê tông chắn nước rỉ rác bảo vệ tránh sạt lở bờ bao và phủ bạt ô chôn lấp của bãi chôn lấp rác hợp vệ sinh số 3 thuộc công trình Bãi rác Hòa Phú AT&T tài trợ Hội nghị Khoa học Công nghệ lần thứ 18 Năm 2023 – Geopet – Hcmut AT&T trúng gói thầu: “Mua bạt HDPE để phủ bãi chôn lấp rác Lương Hòa” AT&T trúng gói thầu số 1: “Thi công Kè bê tông chắn nước rỉ rác bảo vệ tránh sạt lở bờ bao và phủ bạt ô chôn lấp của bãi chôn lấp rác hợp vệ sinh số 3 thuộc công trình Bãi rác Hòa Phú”
